Suite à la réunion de chantier du Jeudi 16 Octobre , les points principaux à partager .
Rue des Bleuets :

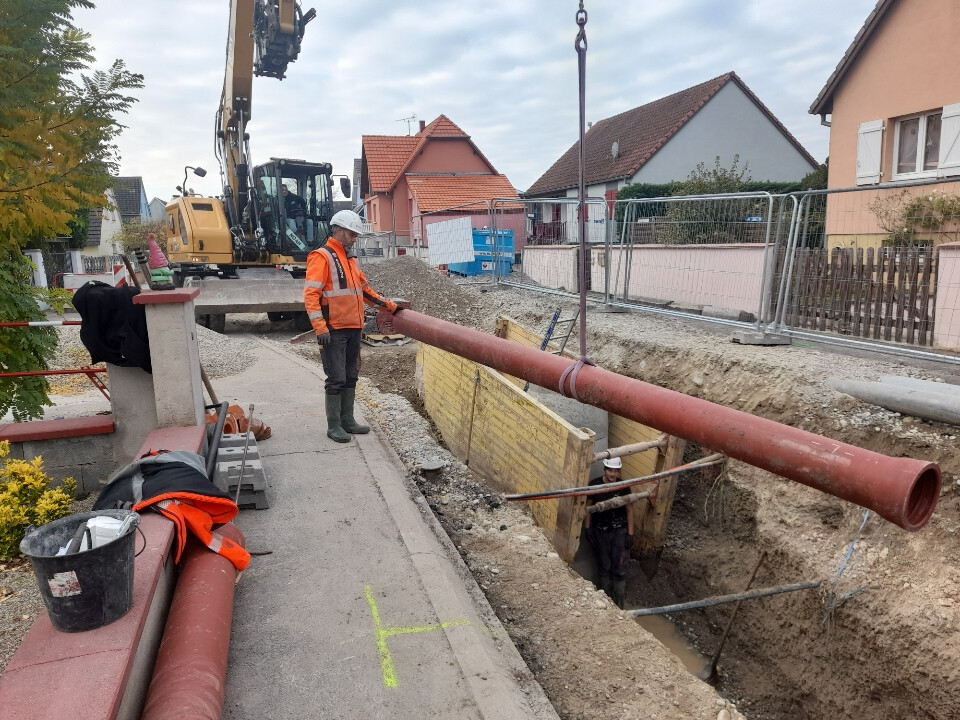

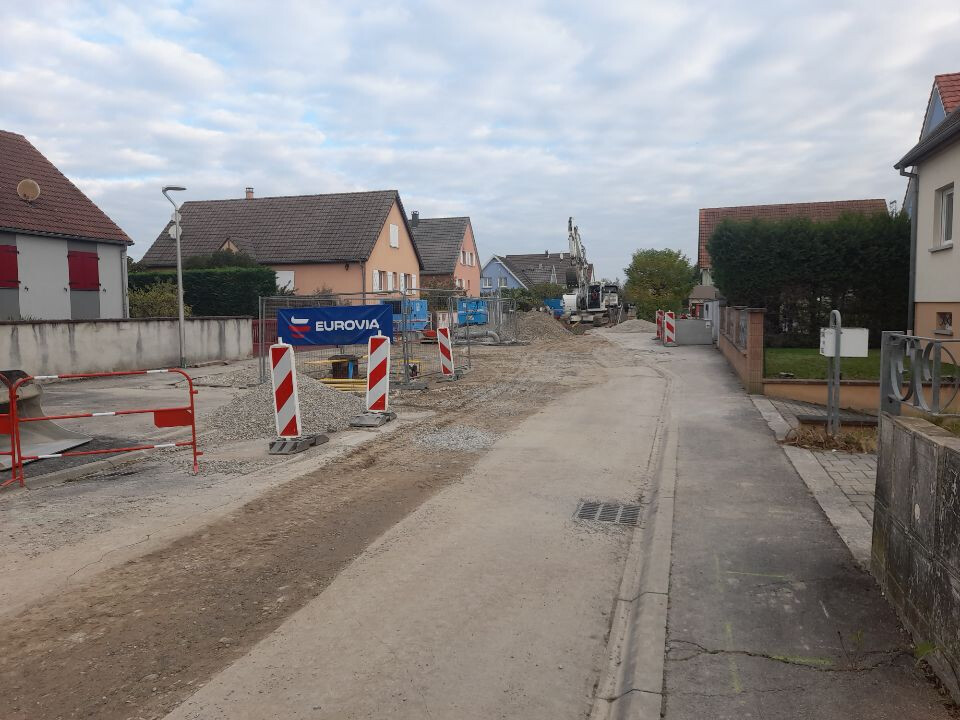

Les travaux ont pris un peu de retard , malgré le travail des équipes d'Eurovia : malgré tout , la station de relèvement et les regards de visite amont ont été posés ainsi que 68 ml de canalisation principale (Fonte DN200) sur 380 .

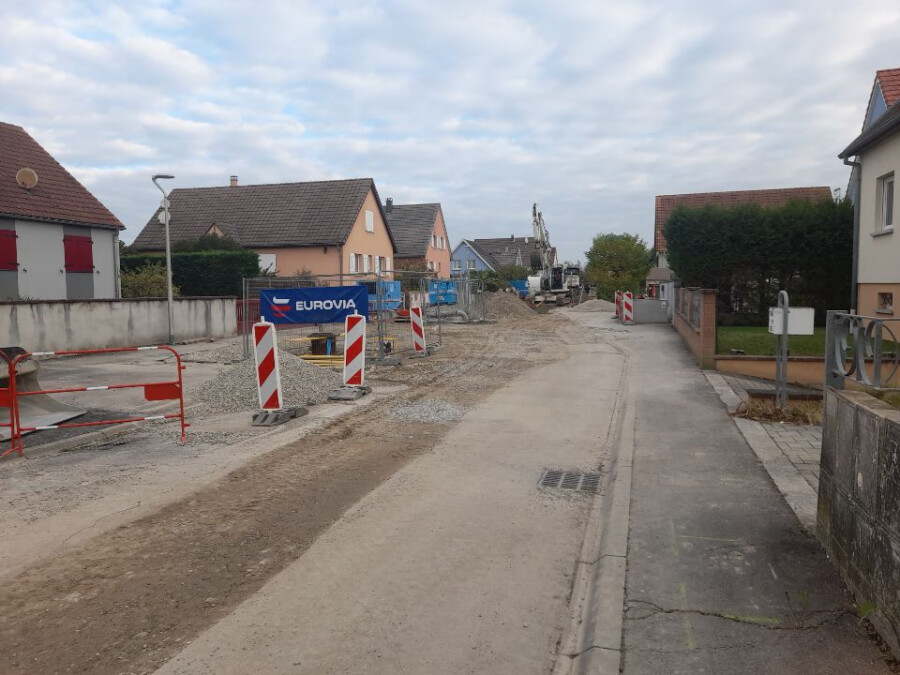

Cette pose du réseau principal côté Nord doit normalement continuer la semaine prochaine (Attention toutefois à la météo annoncée) . Une seconde équipe Eurovia devrait arriver à partir du 27 Octobre pour la partie Sud avant la phase de branchements (du public au privé) .
Le renforcement de la collecte et du traitement des Eaux Pluviales s'effectuera en parallèle à l'avancement de la pose du réseau de collecte des Eaux Usées en partie Nord .
Michel Caumette .
Adjoint au Maire
